医院污水处理设备工艺设计说明,下面我们以160m³/d医院污水处理设备为例,来详细介绍一下!
一、主要设计参数:
1、处理水量:
工程设计规模为:按160m³/d设计,按24h,小时处理量为6.7m³/h。
2、工程概况:
污水处理水源为医院废水,经过院区内的排水管汇集经过化粪池后进入医院污水处理设备。
3、设计水质:
本设计进水水质如下:
CODcr:200-800mg/L;BOD :100-400mg/L;SS:150-300mg/L;NH -N≤50mg/L;
4、排放标准:
污水处理后需满足《医疗污染物排放标准》(DB37/596-2020)表1二级标准;
5、设计依据:
《医疗机构水污染物排放标准》(GB18466-2005)
《医疗污染物排放标准》(DB37/596-2020)
Ⅰ《中华人民共和国水污染防治法》,2008年6月1日实施
Ⅱ《城镇污水处理厂水污染物排放标准》(GB18918-2002)
Ⅲ《室外排水设计规范》GB 50014-2006
Ⅳ《建筑给水排水设计规范》GB 50015-2003
国家现行的建设项目环境保护设计规定。

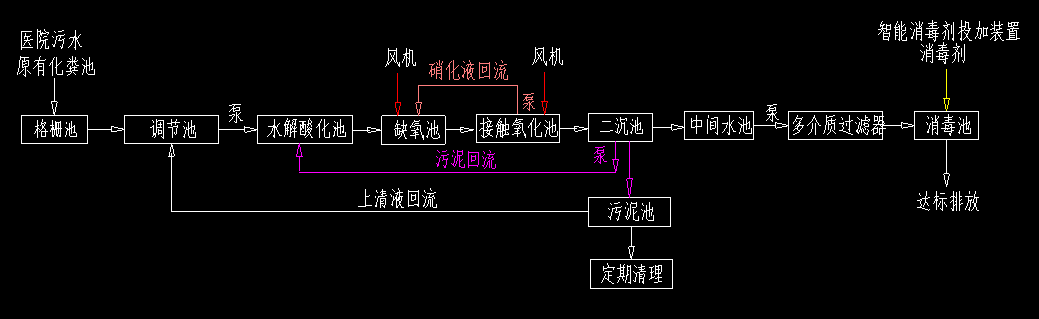

二、工艺流程:
三、安装施工总说明
医院污水处理设备
1、本设计中标高单位以米计,其他尺寸均以毫米计(标注者除外),所注标高均为相对标高。
2、图中管线标高除特殊注明外,均为管中心标高。
3、管道材料:
污水管、污泥管、曝气管:污水站内(压力)明装污水管道均采用焊接钢管或者同规格的UPVC管。 自来水管、中水管道、加药管:采用UPVC管
4、管道接口:
钢管除图示法兰连接外,其它采用焊接,塑料管道采用胶接,在可能经常检修的管道附件前(或后)及支管的阀门前(或后),应装活接头以利于检修,设计图中未标明具体位置及数量。
5、管道架设:
应设置托、支、吊和架,现场安装确定作法详03S402《室内管道支架及吊架》进行。
6、池体验收:
所有水池施工完毕,进行设备安装前应进行水池满水试验,水达设计水位后72小时,测每24小时的渗水量不大于0.12池壁外仅允许有轻微湿润现象。
7、管道试压、试漏:
管道试压前,管道内充满水,排除管内空气,经过24小时后方能进行试压。
压力管试压标准:埋地钢管试压为1.25倍的设计压力,且不小于0.4MPa;地上管道为1.25倍的设计压力,不渗不漏,10分钟压降不超过0.5kg /cm 为合格。综合试压标准:以不小于5kg/cm 的压力试压,不渗不漏,每小时压降不超过0.5kg/cm 为合格。
8、水泵、鼓风机安装时需设置减振垫,水泵进出口设置弹性接头。
9、设备间内设置灭火器,建议灭火器采用手提式磷酸铵盐干粉灭火器,型号MF6,数量为两组,由甲方提供。
10、其它未尽事宜,施工人员按现行有关标准、规范处理。
11、污水处理设备间占地约16平,甲方自建,距离污水处理设备10m内,设备间具备水电条件且有必要的保温措施,供电电源
12、地上设备间与污水处理站之间需挖沟槽(沟槽宽0.5米,深暂定0.4米,长暂定10米),由土建方负责。
13、医疗污水化粪池出水口至污水处理站格栅池进水口之间的管道DN300、沟槽及检查井由土建方负责;
医院污水处理设备出水口至市政管网之间的管道DN300、沟槽及检查井由土建方负责。
14、污水处理站顶板上方覆土需等污水设备及管道进场安装完毕后方可回填平整。
15、污水处理站上方地貌恢复由土建方负责。
四、其他说明
1、地上设备间尺寸及位置暂定,视现场情况而定;设备间具备水电条件且有必要的保温措施;供
2、电源(220/380V,50Hz)由土建方引至污水处理站设备间控制柜接线上端;
3、自来水(De25)由土建方引至污水处理站设备间内;
4、地上设备间与污水处理站之间需挖沟槽(沟槽宽0.5米,深暂定0.4米,长暂定10米),由土建方负责。
更多医院污水处理设备的相关资料,可关注公司网站(http://www.sdybo.com/)
